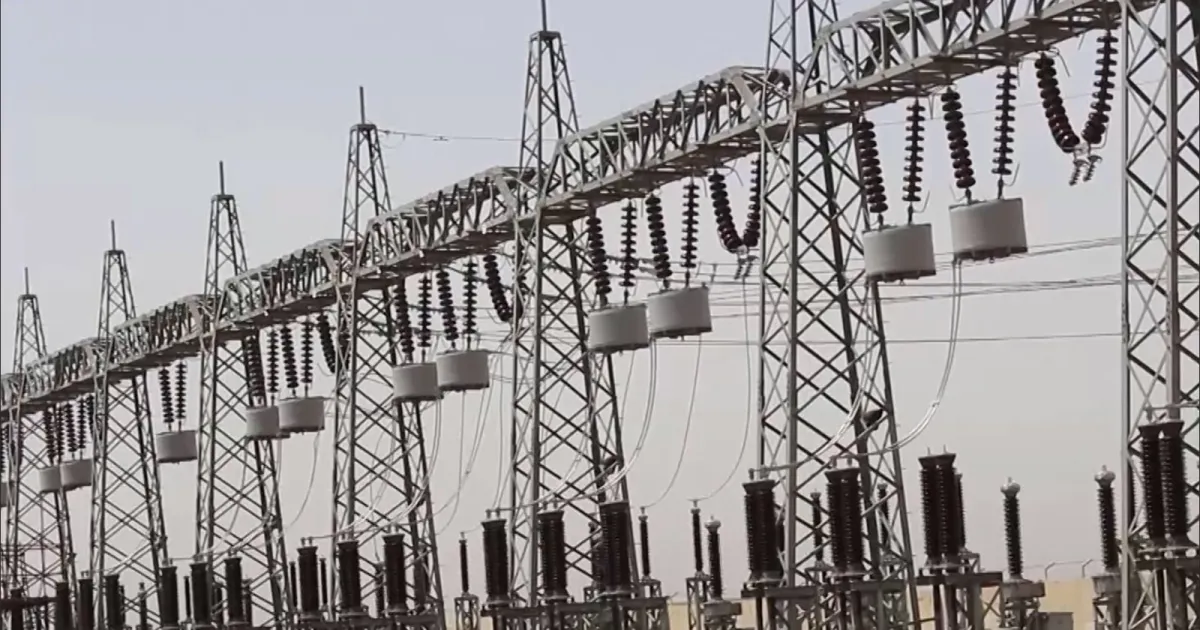

أعلن قائممقام قضاء الرطبة، عماد مشعل الدليمي، اليوم الأربعاء، أن مشروع الربط الكهربائي بين العراق والأردن دخل مرحلة تنفيذية متقدمة، مع وصول أولى شحنات المواد الأولية الخاصة بأبراج نقل الطاقة إلى موقع المشروع.
وأوضح الدليمي، في تصريحات تابعها كلمة الإخباري، أن "الأعمال تشمل نصب 63 برجًا لربط محطة 400 كيلوفولت في الرطبة بمخفر الـ 25 على الخط الرئيسي الرابط بين البلدين، وذلك تنفيذًا لتوجيهات محافظ الأنبار والحكومة المحلية بإنجاز المشاريع الاستراتيجية في القضاء".
وأضاف أن "الأعمال في المحطة المتنقلة بقدرة 400 كيلوفولت بلغت مراحلها النهائية، ومن المتوقع أن يُوفّر الربط قدرة أولية تبلغ 200 ميغاواط، قابلة للزيادة إلى 500 ميغاواط مستقبلًا، ما سيعزز استقرار الشبكة الوطنية".
وأشار إلى أن "المشروع سيسهم في تحسين ساعات التجهيز الكهربائي في أقضية القائم وراوة وعنه، كما سيمنح مدينة الرطبة مرونة وأمانًا أكبر في التغذية عبر ربطها لأول مرة بشبكة خطوط 400 كيلوفولت".
وبيّن الدليمي أن "الجوانب الفنية ستنتهي خلال الشهرين المقبلين، في حين تبقى بعض الإجراءات الإدارية مع الجانب الأردني لتشغيل الربط، الذي يُتوقع أن يُحدث نقلة نوعية في استقرار الكهرباء بالمنطقة الغربية".
المحرر: عمار الكاتب
